Triển khai bảo trì dự đoán trong nhà máy: kiến trúc, kế hoạch và nguồn lực cần chuẩn bị

Không phải bài quảng cáo — đây là blueprint kỹ thuật: 4 tầng kiến trúc, 3 cách triển khai (mua gói/tự xây cloud/tự chủ on-prem), 5 bước với 2 cửa quyết định, nguồn lực cần và những chỗ dễ thất bại.

15:46 10/07/2026
Giải pháp AI

Bài này không bàn "AI có tốt không" — mà đi vào việc triển khai bảo trì dự đoán (predictive maintenance) thực tế trong một nhà máy: kiến trúc trông thế nào, đi qua những bước nào, cần chuẩn bị nguồn lực gì, và những chỗ dễ thất bại. Dành cho người muốn hiểu đủ sâu để bắt tay làm, hoặc để đánh giá một đề xuất giải pháp.

Kiến trúc giải pháp: bốn tầng

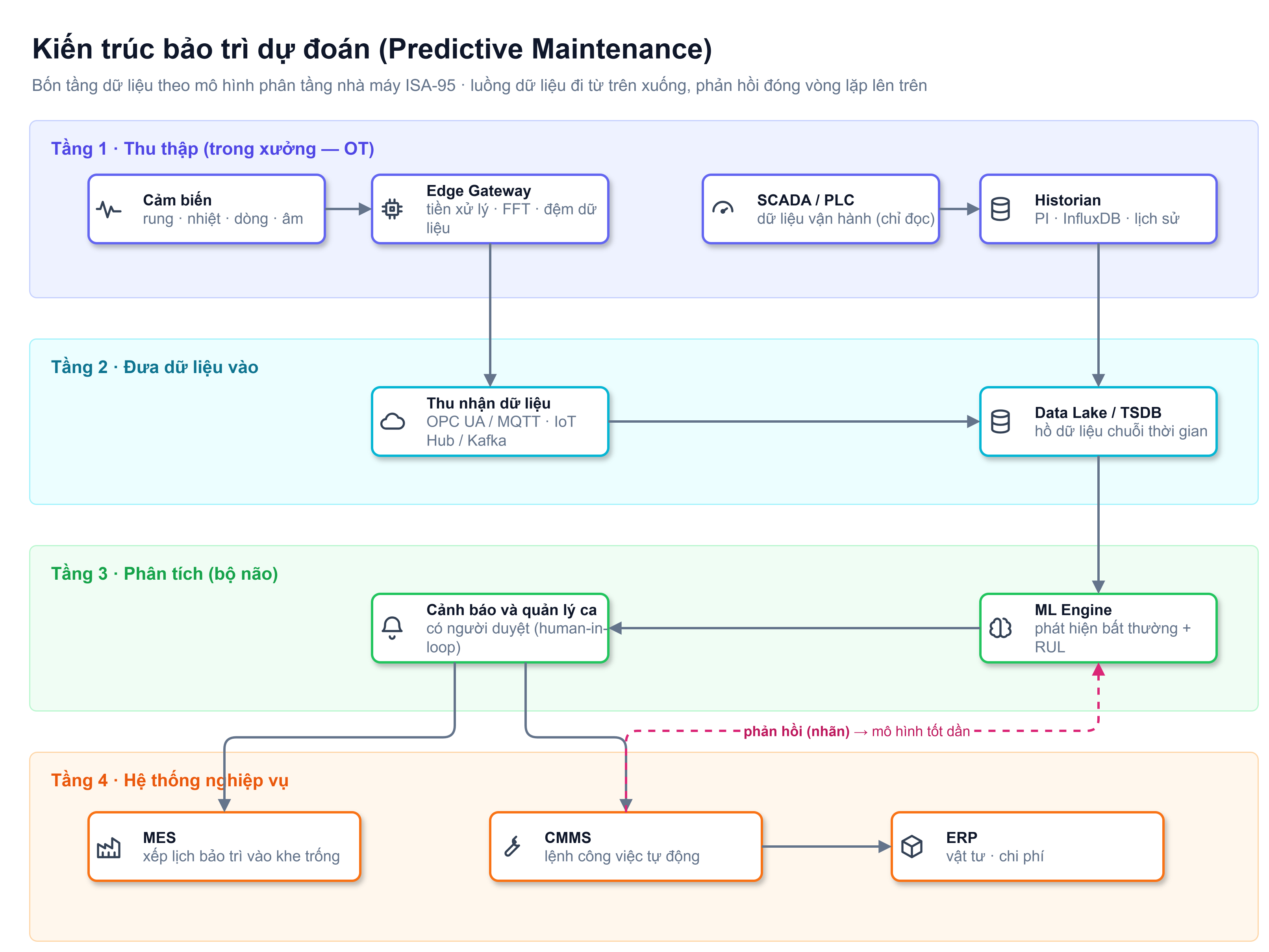

Một hệ thống bảo trì dự đoán hoàn chỉnh chảy dữ liệu qua bốn tầng, ánh xạ với mô hình phân tầng nhà máy ISA-95:

Tầng thu thập (trong xưởng). Cảm biến rung, nhiệt, dòng điện, âm thanh gắn trên máy móc quay (động cơ, bơm, quạt, máy nén, băng tải). Tín hiệu rung có tần số rất cao, nên thường có một "edge gateway" đặt ngay tại chỗ để tiền xử lý (ví dụ biến đổi FFT để phân tích phổ rung) — nhờ đó dữ liệu thô không cần truyền hết ra ngoài.

Tầng đưa dữ liệu vào. Dữ liệu từ edge và từ historian sẵn có (PI, InfluxDB...) được gom về qua chuẩn công nghiệp OPC UA hoặc MQTT, đổ vào một kho dữ liệu chuỗi thời gian (data lake / time-series database).

Tầng phân tích. Đây là bộ não: mô hình học máy phát hiện bất thường (lệch khỏi trạng thái khoẻ) và ước lượng thời gian còn lại trước khi hỏng (RUL — Remaining Useful Life). Đầu ra là cảnh báo, kèm một lớp quản lý ca cảnh báo có con người trong vòng lặp (human-in-the-loop) — cảnh báo là đề nghị điều tra, không phải lệnh dừng máy tự động.

Tầng nghiệp vụ. Cảnh báo đã xác nhận sẽ tự tạo lệnh công việc trong phần mềm quản lý bảo trì (CMMS), đồng thời báo cho phần mềm điều hành sản xuất (MES) để xếp lịch bảo trì vào khe trống, thay vì để máy dừng đột ngột. Khi kỹ thuật viên sửa xong và ghi kết quả, thông tin đó quay ngược lại làm nhãn để mô hình tốt dần lên.

Điểm quan trọng về mặt kiến trúc: SCADA, historian, CMMS hiện có được giữ nguyên. Giải pháp bổ sung một lớp phân tích bên cạnh, không thay thế hệ thống đang chạy — điều này giảm rủi ro và dễ được đội vận hành chấp nhận.

Ba cách triển khai — chọn cái nào?

Không có một lời giải đúng cho mọi nhà máy. Có ba hướng, mỗi hướng đánh đổi khác nhau:

Cách A — Mua trọn gói của hãng (Siemens Senseye, Augury, Amazon Monitron). Gói sẵn cảm biến, nền tảng và mô hình đã huấn luyện trên hàng nghìn máy cùng loại. Nhanh nhất (tính bằng tuần), kết quả đã được chứng minh. Đổi lại: phí thuê bao theo từng máy đắt dần khi mở rộng, phụ thuộc nhà cung cấp, khó tuỳ biến cho máy đặc thù, và dữ liệu phải đưa lên cloud của hãng. Hợp với nhà máy muốn kết quả nhanh, ít đội IT, máy phổ thông.

Cách B — Tự xây trên nền tảng cloud (Azure IoT Hub + Data Explorer, hoặc AWS IoT SiteWise + Lookout for Equipment). Ghép các dịch vụ được quản lý sẵn rồi tự huấn luyện mô hình. Tuỳ biến sâu, tích hợp MES/CMMS theo ý, chi phí trả theo mức dùng, không bị khoá vào một hãng bảo trì dự đoán cụ thể. Đổi lại: cần đội dữ liệu/ML, mất nhiều tháng, và tự chịu trách nhiệm về chất lượng mô hình. Hợp với doanh nghiệp có chiến lược cloud rõ ràng, nhiều loại máy đặc thù, muốn sở hữu nền tảng.

Cách C — Tự chủ hoàn toàn trong nhà máy (edge + cơ sở dữ liệu chuỗi thời gian mã nguồn mở + mô hình Python tự host). Toàn bộ nằm trong nhà máy, dữ liệu không rời khỏi cổng — yêu cầu cứng của nhiều khách hàng Nhật Bản hoặc lĩnh vực nhạy cảm. Không mất phí thuê bao định kỳ. Đổi lại: công sức xây dựng và vận hành cao nhất, tự lo dự phòng và mở rộng, và rất ít người biết bảo trì hệ thống này về sau.

Trong thực tế, nhiều dự án đi hướng lai: dùng Cách A cho nhóm máy phổ thông để có kết quả nhanh, và Cách B cho nhóm máy đặc thù cần tích hợp MES sâu.

Tích hợp với hệ thống hiện có — đâu là chỗ khó

Đây là phần quyết định độ phức tạp thật của dự án:

  • Historian (OSIsoft PI, Wonderware): nguồn dữ liệu lịch sử để huấn luyện. Thường đã có sẵn API — độ khó trung bình.
  • SCADA/PLC: cung cấp dữ liệu vận hành (tốc độ, tải) làm ngữ cảnh. Chỉ ĐỌC, tuyệt đối không ghi ngược. Đội vận hành công nghệ (OT) rất nhạy cảm chỗ này — độ khó trung bình đến cao.
  • MES: đây là điểm khó nhất. Mỗi nhà máy dùng một MES khác nhau, không có chuẩn chung, đòi hỏi người tích hợp phải hiểu đúng hệ MES đó.
  • CMMS (Maximo, Fiix, SAP PM): nhận lệnh công việc tự động, trả kết quả sửa chữa. Độ khó trung bình.

Về bảo mật: kiến trúc phải tuân nguyên tắc tách mạng OT/IT (tham chiếu mô hình Purdue) — thành phần thu thập chỉ đọc dữ liệu từ tầng vận hành qua một vùng đệm một chiều, không có đường ghi ngược vào PLC. Dữ liệu cảm biến tuy không phải thông tin cá nhân nhưng là bí mật vận hành (từ đó suy ra được sản lượng), nên cần thoả thuận bảo mật và mã hoá.

Kế hoạch triển khai: năm bước, hai cửa quyết định

Điều các nhà máy làm thành công có điểm chung: đi từ nhỏ, chứng minh bằng số, rồi mới nhân rộng — không "làm cả nhà máy" ngay từ đầu.

Cửa quyết định 1: chỉ đi tiếp nếu mô hình bắt được tín hiệu thật VÀ khách hàng cam kết quy trình phản hồi cảnh báo.

Cửa quyết định 2: chỉ nhân rộng nếu chỉ số thí điểm đạt mục tiêu đã thoả thuận.

  1. Khảo sát và đánh giá dữ liệu (vài tuần): chọn máy thử nghiệm, đánh giá cảm biến và dữ liệu sẵn có, tính đường cơ sở (giờ dừng, chi phí hiện tại). Kết quả: báo cáo mức độ sẵn sàng + bài toán kinh doanh bằng số.
  2. Chứng minh khái niệm (10-20 máy quan trọng, khoảng 12 tuần): mô hình chạy trên máy thật, bắt được ít nhất một sự cố thật hoặc chứng minh lại trên dữ liệu quá khứ.
  3. Thí điểm sản xuất (một dây chuyền/khu vực): vận hành thật với quy trình phản hồi cảnh báo, tích hợp CMMS, đo các chỉ số so với đường cơ sở.
  4. Nhân rộng (toàn nhà máy, rồi nhiều nhà máy): mở rộng theo nhóm máy, tích hợp MES để xếp lịch bảo trì chủ động.
  5. Vận hành và duy trì mô hình (liên tục): mô hình tốt dần theo dữ liệu tích luỹ; huấn luyện lại khi máy thay linh kiện hoặc đổi chế độ chạy.

Nguồn lực cần chuẩn bị

Về đội ngũ triển khai: cần quản lý dự án, kỹ sư dữ liệu, kỹ sư học máy, và đặc biệt là kỹ sư tích hợp OT — người hiểu OPC UA/SCADA/MES. Vai trò này hiếm, khó thay, nên giữ xuyên suốt dự án.

Về phía khách hàng, đây là những thứ cần có sẵn (hoặc chấp nhận bổ sung):

  • Danh sách máy quan trọng kèm lịch sử sự cố ít nhất 12 tháng — để chọn máy thử nghiệm và đo kết quả.
  • Cảm biến rung/nhiệt trên máy mục tiêu — chưa có vẫn làm được (lắp thêm), nhưng cộng chi phí và thời gian chờ.
  • Historian hoặc ít nhất SCADA có ghi log — nếu không, giai đoạn thu thập dữ liệu có thể kéo dài thêm 3-6 tháng.
  • Và quan trọng nhất, thường bị xem nhẹ: một chuyên gia bảo trì giỏi của nhà máy tham gia đều đặn. Người này gán nhãn, xác nhận cảnh báo, và là cầu nối tri thức. Đây nên là điều kiện trong hợp đồng, không phải "ai rảnh thì tham gia".

Những chỗ dễ thất bại — và cách xử lý

Kinh nghiệm từ các dự án thật chỉ ra vài rủi ro lặp đi lặp lại:

Mệt mỏi vì cảnh báo (alert fatigue) — rủi ro số một. Nếu hệ thống báo sai quá nhiều ở giai đoạn đầu, đội bảo trì sẽ mất niềm tin và bỏ qua cảnh báo — lúc đó mô hình dù tốt cũng vô nghĩa. Cách xử lý: đặt ngưỡng bảo thủ giai đoạn đầu, có cam kết mức độ trong hợp đồng, và rà lại ngưỡng đều đặn trong lúc thí điểm.

Dữ liệu historian kém chất lượng (thiếu, sai mốc thời gian, đổi tên tag) làm kéo dài giai đoạn chứng minh. Vì vậy phải đánh giá dữ liệu kỹ ở bước 1 TRƯỚC khi cam kết tiến độ.

Đội OT từ chối cho hệ thống lạ chạm vào SCADA/PLC. Xử lý bằng kiến trúc chỉ-đọc qua vùng đệm ngay từ đề xuất, và mời OT tham gia khảo sát từ sớm.

Kỹ thuật viên coi AI là mối đe doạ nghề nghiệp. Định vị rõ: AI là trợ lý, và chính họ là người duyệt cảnh báo — đưa đào tạo vào phần bàn giao.

Kỳ vọng quá cao theo quảng cáo ("giảm 50% ngay năm đầu"). Nên đặt mục tiêu theo tiền lệ thật ở giai đoạn tương đương (ví dụ giảm 12% sau 12 tuần đã có nhà máy đạt được) rồi tăng dần, thay vì hứa suông.

Đo thế nào là thành công?

Tiêu chí nghiệm thu phải đo được, không phải "hệ thống chạy tốt": độ chính xác cảnh báo (tỉ lệ cảnh báo được xác nhận là vấn đề thật), số báo động giả mỗi tuần dưới ngưỡng chấp nhận, thời gian cảnh báo trước sự cố đủ dài để kịp xếp lịch bảo trì, và cuối cùng là chỉ số nghiệp vụ: giảm bao nhiêu phần trăm giờ dừng máy trên dây chuyền thí điểm so với đường cơ sở. Một điều nên tránh: đừng cam kết "bắt được 100% sự cố" — không khả thi, và không nhà máy nào công bố đạt mức đó.

---

Đây là khung tổng quát. Mỗi nhà máy có loại máy, hệ thống và mức độ sẵn sàng dữ liệu khác nhau, nên bước khảo sát ban đầu luôn là chỗ để điều chỉnh kế hoạch cho đúng thực tế. Nhưng bốn tầng kiến trúc, ba cách triển khai và năm bước với hai cửa quyết định ở trên là bộ khung đủ vững để bắt đầu — hoặc để đánh giá một đề xuất giải pháp có nghiêm túc hay không.
